储能系统集成商如何优化采购策略?供应链重构下的采购与测试要求

过去两年,储能系统集成商的日子可以说是"冰火两重天":一方面全球储能装机高速增长,订单拿到手软;另一方面,上游电芯价格剧烈波动、关键部件供应时紧时松,单一供应源的脆弱性暴露无遗。于是行业出现了一个明显的集体转向——头部系统集成商纷纷推动采购策略多样化:多电芯供应商并行、核心部件自研自产、供应链区域化布局。本文拆解这轮采购策略重构的动因与路径,以及它对系统集成商能力结构提出的全新要求。

一、为什么必须多样化?单一依赖的三重风险

价格风险:碳酸锂价格的大起大落让"锁量长单"可能变成高价包袱,也可能在涨价周期中买不到货——无论哪种,成本模型都会失灵;

交付风险:储能项目建设窗口期短,电芯、PCS、EMS 任一环节断供都会拖垮并网节点,违约成本远高于物料差价;

质量风险:不同批次、不同供应商的电芯一致性差异,直接影响储能系统全生命周期的容量衰减与安全表现——低价中标进来的电芯,可能在质保期变成巨额售后负债。

图1:电网侧储能电站——交付节拍与质量稳定性倒逼采购策略重构

二、多样化的四种典型路径

  1. 电芯多源并行:同一条产品线认证 2~3 家电芯供应商,按项目与批次灵活切换,采购部门从"议价"转向"组合管理";

  2. 核心部件自研:头部集成商自研 PCS、EMS、BMS 甚至介入电芯 pack,把利润与命脉环节抓在手里,非核心部件继续外采;

  3. 供应链区域化:针对海外市场,在目标市场本地化组装或采购,规避贸易壁垒并满足本地含量要求;

  4. 长协与现货结合:基础用量走长协锁供应,增量需求走现货抓价格窗口,用组合策略平抑波动。

三、多样化背后:测试能力成为隐形护城河

采购多样化的最大副作用是来料一致性问题被放大:供应商多了,每家的电芯特性、PCS 控制逻辑、通信协议都有差异,如果集成端没有强大的测试与筛选能力,系统层面的性能与安全就会失控。因此这轮采购重构的真正门槛,不在采购部,而在质量与测试体系:

  • 来料测试:电芯容量、内阻、自放电一致性筛查,依赖高精度可编程直流电源与电池模拟设备;

  • PCS 进厂验证:并网性能、效率、保护功能测试需要电网模拟电源复现各种电网工况;

  • 整机系统测试:集成后的集装箱级系统要完成充放电、并离网切换、多机并联等全套验证。

苏州思齐电子科技有限公司面向储能行业提供电池模拟器、电网模拟电源、可编程直流电源及自动化测试系统的组合方案,帮助集成商把不同供应商的来料放在同一把"测试尺子"下衡量——供应商可以换,测试标准不能换,这是多样化策略不失控的前提。

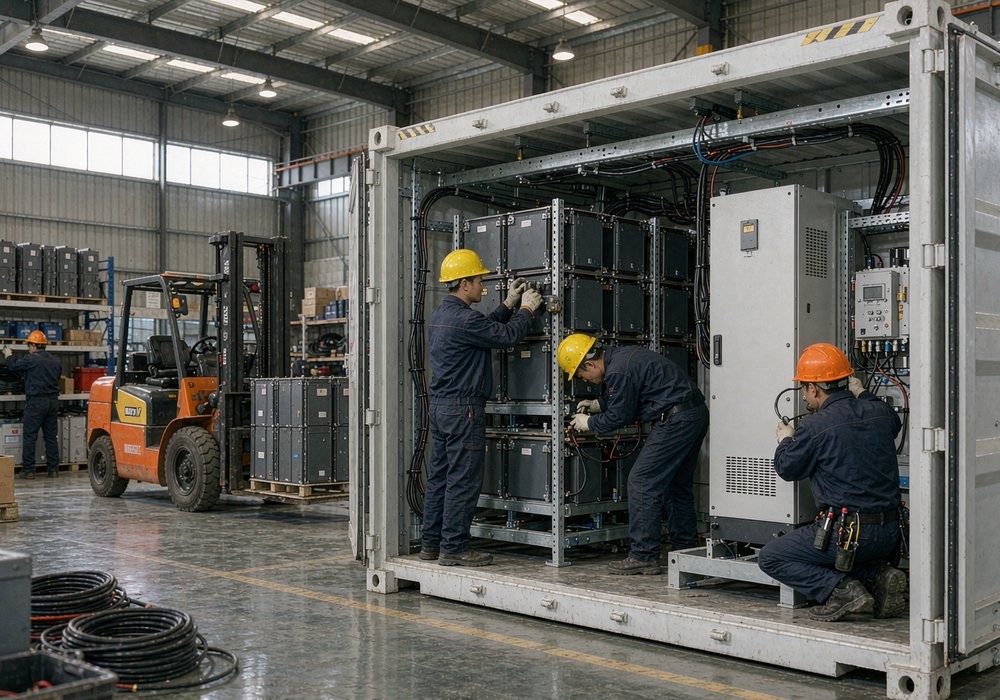

图2:集成装配车间——多供应商部件在集成端必须接受统一的测试与验证

四、招标端的变化:质量分正在超越价格分

业主端的储能项目招标要求也在同步进化:越来越多的招标文件要求投标方提供电芯溯源报告、全容量充放电测试数据、PCB 级别的来料检验记录,甚至要求驻厂监造。这意味着集成商的测试能力已经从"内部质量管理工具"升级为"投标竞争力的一部分"。具备完善测试数据链的集成商,在储能系统集成方案评审中明显更容易拿到高分。

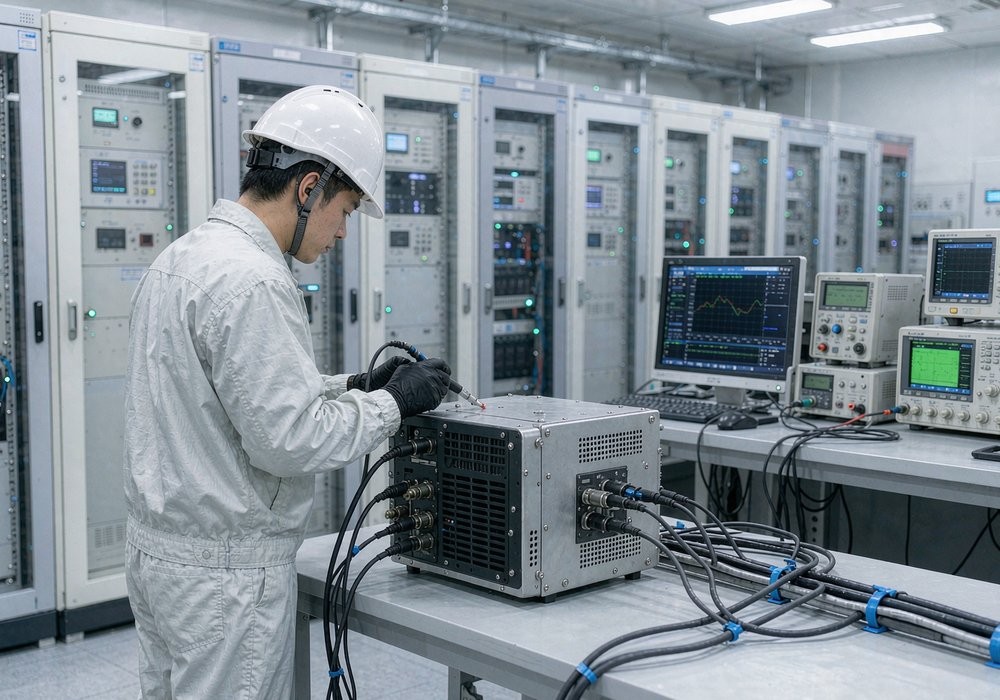

图3:储能系统测试验证——用数据回答"多供应商体系下品质如何保持一致"

五、落地方法论:把采购策略变成可执行的流程

策略写进 PPT 容易,落到流程难。参考头部集成商的做法,采购多样化可以拆解为四个可执行的阶段:

  • 供应商准入:资质审查之外增加样机测试环节:电芯做循环寿命与一致性抽测,PCS 做满载效率与保护功能验证,用数据说话而不是用名片说话

  • 小批量验证:新供应商首批订单控制在总量的 10%~20%,搭配更严格的来料检验比例,让真实工况替你完成尽职调查

  • 双源并行:同一部件保持两家合格供应商同时供货,按比例动态分配订单,避免"名义双源、实际一家独大"

  • 绩效复盘:按季度对供应商的来料合格率、交付准时率、售后响应速度打分,末位降级或淘汰

这套流程的核心思想是:供应商关系不是"签完合同就结束",而是一个持续用数据校准的动态管理过程。

六、多供应商策略的隐形代价:接口一致性难题

多样化不是免费的午餐。引入第二家、第三家供应商后,集成商很快会遇到三类一致性问题:

  • 电芯规格差异:不同厂家的电芯在容量、内阻、循环曲线和尺寸上存在差异,模组设计与结构工装需要兼容或重新开发

  • BMS 协议差异:各家 BMS 的通信协议、告警逻辑、均衡策略不同,系统级联调工作量成倍增加

  • PCS 行为差异:不同品牌变流器在低电压穿越、无功支撑等并网特性上的细微差异,可能影响整站的并网验收

应对之道是把"差异"消化在测试环节:建立统一的来料测试与系统联调平台,用同一套测试标准和自动化测试流程覆盖所有供应商的产品,让数据成为不同品牌之间的"通用语言"。谁家的来料一致性数据更漂亮,订单比例就向谁倾斜——测试平台由此从成本中心变成了采购决策的基础设施,这也是测试装备投入在储能行业快速增长的深层原因。

七、来料测试清单:把质量关前移到供应商门口

多供应商策略下,来料测试是消化差异、防控风险的关键闸口。一套实用的来料测试清单通常包括:

  • 电芯类:容量标定抽测、内阻与自放电一致性、循环寿命加速验证、尺寸与极柱公差、安全项目(过充过放、针刺、热箱)按批次抽检

  • PCS 与变流器:满载效率与温升、保护功能动作值校验、低电压穿越与频率支撑特性、通信协议一致性测试

  • BMS 与电气部件:采样精度、均衡功能、告警与保护逻辑、绝缘耐压与EMC抽测

  • 结构件与线束:关键尺寸、防护等级、载流能力与温升抽测

这份清单的意义不在于项目多,而在于"口径统一":无论来料来自哪家供应商,测试项目、测试条件、判定标准完全一致,测试结果才有可比性。要做到这一点,测试流程的自动化程度至关重要——手工测试既慢又容易引入人为偏差,脚本化、自动判定、数据自动入库的测试平台,才能支撑起多供应商体系下高频次的来料检验需求。

再补充一个容易被忽视的维度:采购策略的多样化还包括"技术路线的多样化"。同一批项目中并行验证两条技术路线——比如 280Ah 大电芯与 314Ah 电芯、风冷与液冷 Pack——能让集成商在技术代际切换时进退自如,避免把全部身家押在单一路线上。当然,路线多样化对测试平台提出了更高要求:不同路线的测试项目、工装夹具、判定标准都需要并行维护,这正是自动化测试系统在集成商实验室里渗透率快速提升的原因——测试平台的柔性,决定了采购策略多样化的上限。

还有一点管理层面的提醒:多样化策略对内部协同的要求同步提高了。采购、研发、测试、售后四个部门必须共享同一套供应商数据,否则采购部引入的新供应商,可能研发还没完成兼容性评估,售后还没建立备件库存。建议以供应商主数据为核心建立跨部门的信息看板,让每一个新供应商从准入到批量供货的状态对所有相关部门可见——组织协同的顺畅程度,往往比策略本身更能决定多样化改革的成败。

八、结语

采购策略多样化是储能集成商在动荡供应链下的理性选择,但它不是简单的"多找几家供应商",而是一场对供应商管理能力 + 测试验证能力的综合考验。以苏州思齐电子科技有限公司与多家储能企业的合作经验看,凡是把统一测试平台与来料数据管理做扎实的集成商,供应商切换的摩擦成本显著更低。未来储能行业的竞争格局里,能把供应链弹性和质量确定性同时做好的集成商,才能把规模红利真正装进自己口袋。
